Трамвайный маршрут на Большом Фонтане не запустят до конца года: подрядчик только вышел «из спячки», а до войны ему мешал коронавирус (фото, документы)

14 сентября 2022, 17:39     Читати українською 0

18-й и 19-й трамвайные маршруты, обслуживающие жителей Большого Фонтана и Дачи Ковалевского, до конца года не запустят.

Об этом «Думской» со ссылкой на официальные ответы КП «Одесгорэлектротранс» и Одесской военной администрации сообщил глава транспортной комиссии городского совета Петр Обухов.

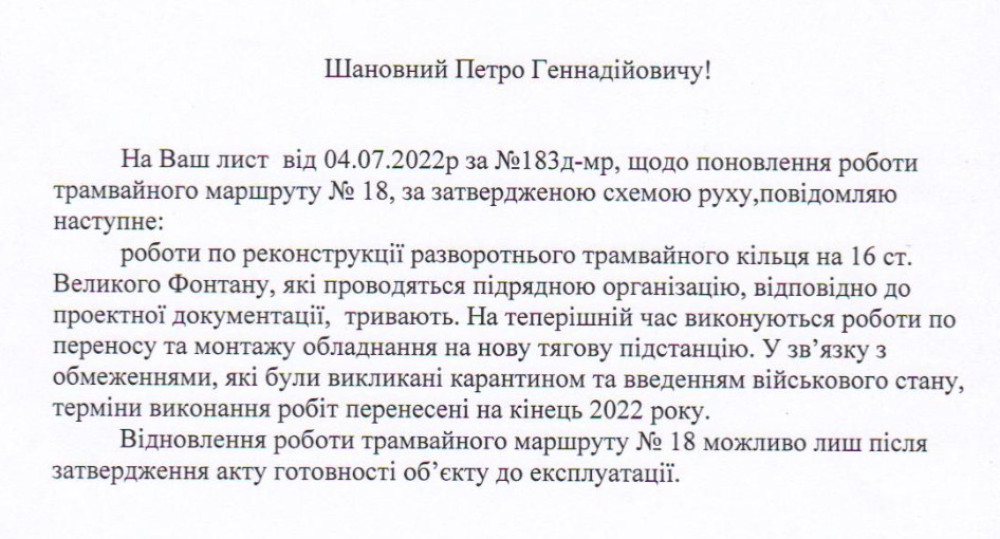

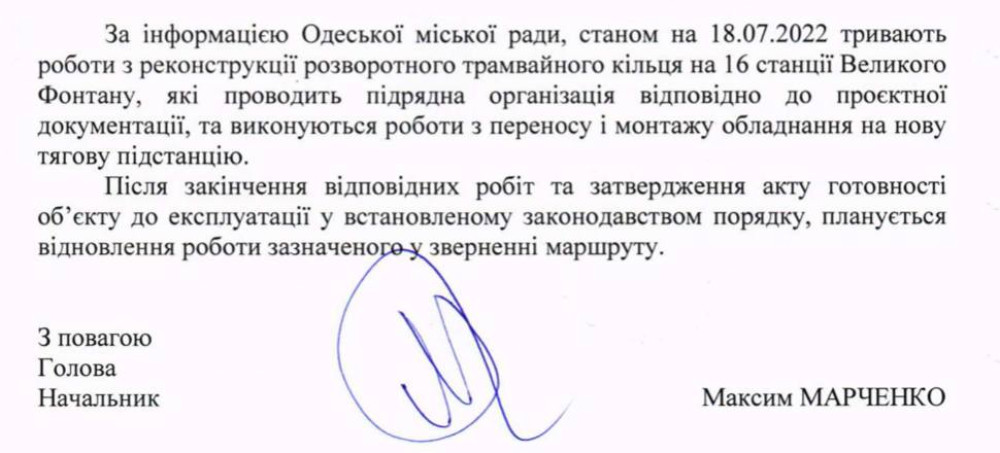

Сейчас подрядчик занимается переносом и монтажом оборудования на новую тяговую подстанцию, а сроки сдачи разворотного кольца на 16-й станции перенеслись на конец года из-за ограничений, вызванных карантином и военным положением.

«Но военное положение началось после 31 декабря 2021 года, а эпидемия коронавируса началась еще до начала этого тендера, — резонно замечает Петр Обухов. — И в июне 2020 года больших локдаунов уже не было. Уже можно было даже гулять в парках или строить трамвайные кольца. Работы до сих пор ведет ООО «Колейник К». Кстати, сейчас они настаивают на увеличении сметы».

Напомним, реконструкция кольца стартовала прошлым летом. Работы оплачивает частный инвестор – кооператив «Морской-1», который строит жилой комплекс «Аквамарин».

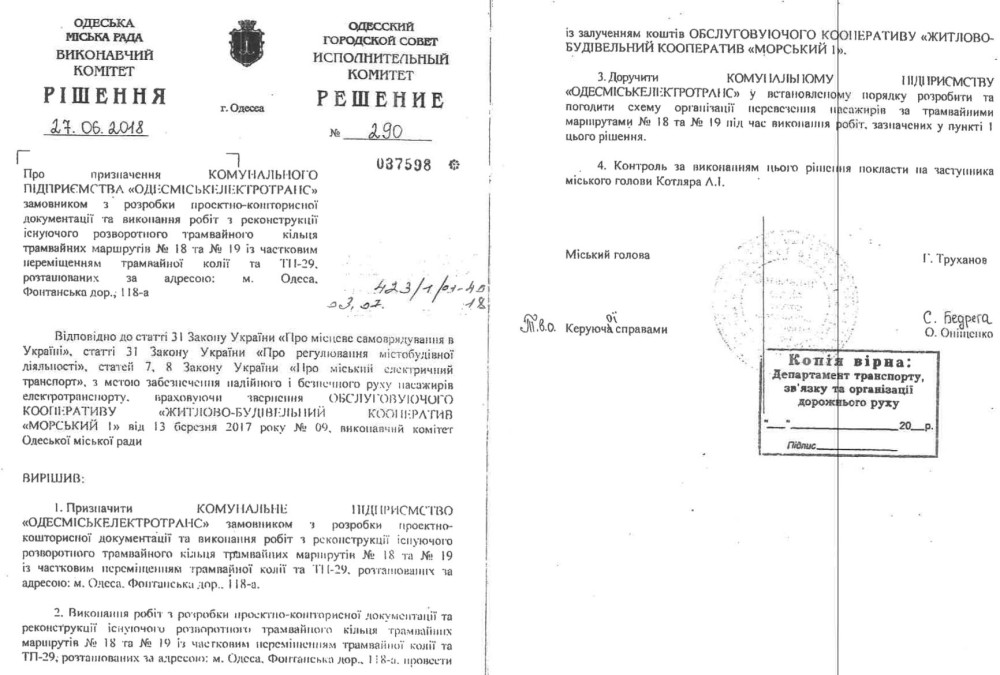

В июне 2020 года КП «Одесгорэлектротранс» провело тендер, и за 16 млн гривен его победитель, ООО «Колейник К», должен был сделать все до 31 декабря 2021 года.

Компания «Колейник К» (вышла из спячки) вернулась к активной деятельности только несколько дней назад. К примеру, электронные табло, установленные на пяти остановках общественного транспорта 5 сентября, также, согласно договору с ОГЭТ, должны были быть смонтированы еще в 2021 году.

Директором компании, стабильно выигрывающей тендеры от одесской мэрии, является бывший руководитель КП «Теплоснабжение города Одессы» Денис Рудой. Фирма освоила из городского бюджета более 50 млн гривен.

Так, 9 миллионов гривен «Колейник К» заплатил департамент городского хозяйства. За эти деньги компания капитально отремонтировала 34 многоквартирных дома, причем некоторые бывший тепловик умудрялся ремонтировать за чуть более чем 100 тысяч гривен. Все эти ремонты также должны были быть закончены до декабря 2021 года.

17 миллионов Денису Рудому накинули с его бывшего места работы за реконструкции участка тепловой сети в районе Среднефонтанской площади.

Самым щедрым на подряды оказался КП ОГЭТ. Кроме вышеназванных 16 миллионов за разворотное кольцо на 16-й станции Большого Фонтана и 28 тысяч за электронные табло, ООО освоило почти 4 млн гривен на капитальном ремонте трамвайной колеи на пересечении Старопортофранковской и Пантелеймоновской. Правда, там, как передает наш корреспондент, тоже конь еще не валялся.














💵 бюджет
1011 новостей, 28 фото
Эпидемия COVID-19
Эпидемия COVID-19
3915 новостей, 17 фото
Теплоснабжение
297 новостей, 3730 фото
Петр Обухов
Петр Обухов
депутат горсовета, фракция "Европейская Солидарность"
272 новости, 57 фото
Дмитрий Жеман
Дмитрий Жеман
экс-вице-мэр Одессы
139 новостей
Новости по этой теме:



Комментарий получил много негативных оценок посетителей
ПнАлВч
ПнАлВч 14 сен, 18:38     +1
Так хто ким крутить-вертить- мерія підрядником, чи він всією Одесою? І шо, управи нема?
   Ответить
Napalm
Napalm 14 сен, 19:04     +4
Теперь Трухлу за его расеянский паспорт будет jopa.

В Украине подготовили законопроект, предусматривающий уголовную ответственность за получение российского паспорта на временно оккупированных территориях и призывы к этому, — пресс-служба Минреинтеграции.
   Ответить
Комментарий получил много негативных оценок посетителей

Рона
Рона 14 сен, 19:12     +6
Решил собраться с мыслями. Ни одна мысль на собрание не пришла.. )
   Ответить
Росиш швайн путлер капут
когда их уже всех перевешают, подрядчиков куевых вместе с мерией
   Ответить
владимир копяк
Воровать бюджетные деньги — это святое. Доказано столетиями.
   Ответить
Великолепный
Из 70 вагонов 40 работают на одном  7-м маршруте. Это нонсенс. Так не должно быть! Сегодня на ост. Тираспольская пл. пассажиры долго ждали 15 трамвай, который пришел через 25 минут. А всего на маршруте днём 1 вагон был. Это нормально?
   Ответить
Napalm
Napalm 15 сен, 15:35     +1
Тебе нужен 5 трамвай на Воробьёва 9!
   Ответить

   Правила
Наверх ↑





← Оккупанты обстреливают ракетами Украину: в Кривом Роге несколько взрывов, а в Одесской области сработала ПВО

→ Продавали вымышленные мотоциклы и мопеды: в Одесской области задержали интернет-мошенников (фото, видео)



 Телеграм канал Думской:
Ми використовуємо cookies    Ok    ×
